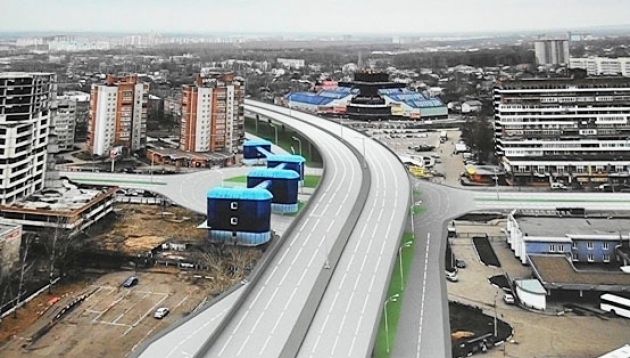

Антимонопольная служба не стала включать в реестр недобросовестных подрядчиков компанию, которая проектировала печально известную Карабулинскую развязку. С такой просьбой выступила мэрия Ярославля.

Напомним, ценна вопроса – 200 миллионов рублей. Именно в такую сумму были оценены работы по корректировке проекта развязки, который уже был готов. Контракт между «Агентством по муниципальному заказу ЖКХ» и ООО «ГорКапСтрой» был заключен 14 июня 2016 года. Позже организация сменила название на ООО «Горка».

В итоге на сегодняшний день мэрия так и не оплатила московскому подрядчику выполненные работы, более того, вышла в Ярославское УФАС с требованием признать его недобросовестным. Однако сам подрядчик считает, что работы выполнены и пытается взыскать деньги с Агентства по муниципальному заказу ЖКХ города Ярославля в арбитражном суде.

Антимонопольное ведомство ООО «Горка» недобросовестным подрядчиком не признало, о чем говорит вынесенное на днях решение. В нем приведены интересные подробности, которые ранее власти не озвучивали.

ИА REGNUM подробно рассмотрело историю вопроса. Еще в 2016 году власти Ярославской области заявили о том, что правительство России готово финансировать строительство развязки. Как рассказал тогда губернатор Сергей Ястребов, это было оформлено как поручение Президента, и если мэрия Ярославля выполнит работу по подготовке проектно-сметной документации по Карабулинской развязке до 1 августа, будет рассмотрен вопрос о финансировании проекта в 2017 — 2018 годах.

Проект на тот момент уже был готов, но требовалась его корректировка с учетом учетом новых реалий. Стоимость работ составила 207 млн рублей, выполнить их было необходимо в очень сжатые сроки. С этим, как следует из решения УФАС, подрядчик справился. Но в числе прочего нужно было пройти государственную экспертизу - в ФАУ «Главгосэкспертизы России». Это было необходимо для финансирования дальнейших строительных работ из федерального бюджета.

А вот здесь возникли проблемы.

Как заявил подрядчик в ходе рассмотрения дела, ФАУ «Главгосэкспертизы России» отказалось проводить экспертизу, потребовав подтверждение финансирования проекта из федерального бюджета. В доказательство ООО «Горка» представило письмо «Главгосэкспертизы» в адрес агентства. Однако власти Ярославля источник финансирования подтвердить не смогли. «Агентство по муниципальному заказу ЖКХ» обратилось для этого в департамент городского хозяйства мэрии, но безрезультатно.

Ситуация зашла в бюрократический цугцванг: пройти госэкспертизу невозможно без источника финансирования. А источник финансирования можно определить только после получения проекта, прошедшего госэкспертизу
— дает свою оценку происходящего ИА REGNUM.

В итоге проект Карабулинки так и «утонул» в бюрократическом болоте и судебных разбирательствах. Деньги, выделенные Ярославлю областью на корректировку проекта, уже давно вернулись в областной бюджет.

Однако подрядчик считает, что работу он выполнил и хочет получить оплату. Для этого уже в 2020 году проект был направлен в екатеринбургский филиал «Главгосэкспертизы России». Но и там «ГОРКЕ» отказали. И опять одной из причин стало отсутствие финансирования.

В соответствии с Перечнем замечаний ООО «ГОРКА» отказано в государственной экспертизе, в том числе, из-за непредоставления сведений об источнике финансирования
— говорится в решении комиссии УФАС.

Комиссия Ярославского УФАС так и не смогла прийти к однозначному выводу, требовалось ли указывать источник финансирования для прохождения экспертизы. А, значит, считать подрядчика недобросовестным нельзя.
