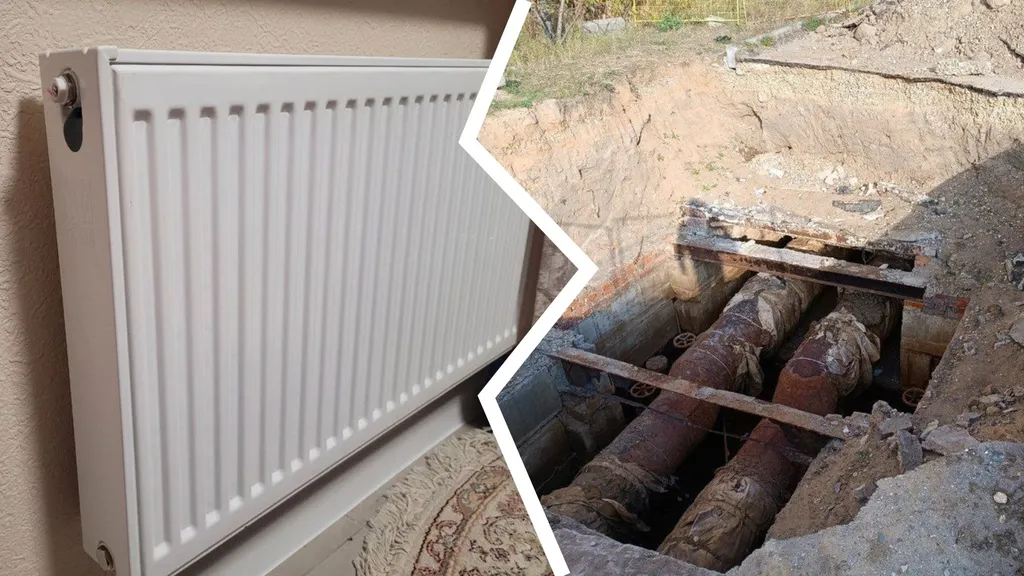

Подготовка к отопительному сезону — тема вечная. И готовятся коммунальщики начинают с того момента, как тепло отключили и до самого пуска отопления вновь. Главное, о чем говорили на комиссии, это износ сетей.

Миллиард на замену

Гидравлические испытания летом стабильно проходят два или три раза. Правда, ярославцев начинает беспокоить, если горячая вода не возвращается в срок. И ладно бы счет шел на день, но бывает, что задержка недельная.

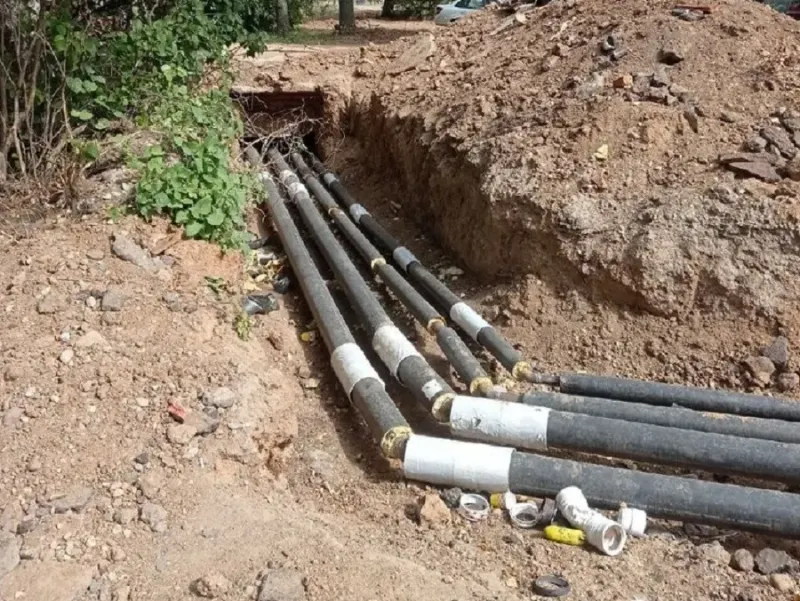

Мэр Ярославля призвал ускорить подготовку домов к зиме

В ТГК-2 объяснили депутатам и жителям: вопрос в износе сетей. Их нормативный срок службы составляет четверть века, а в Ярославле в среднем он сейчас 49 лет.

— У нас сети отработали два ресурса, поэтому аварийность увеличивается. С начала года у нас на сетях 725 дефектов выявлено. 96 не устранено на сегодняшнее утро. Но если проводить аналогию с прошлым годом, у нас ежегодный прирост, как правило, составлял 8–10%. В этом году пока прироста нет. На 2 сентября 2025 года у нас дефектов было 726. То есть на один больше, — рассказал директор Ярославских тепловых сетей ПАО «ТГК-2» Михаил Абабков.

Строго говоря, дырявых труб больше не стало. Ситуация остается на уровне 2025 года. На обновление требуется деньги. И немалые.

— Перекладка выполняется только в рамках тарифной программы. У нас бюджет 300 миллионов рублей. Этого хватает, чтобы поменять 0,5% от протяженности тепловой сети. Для того чтобы не превышать нормативный срок службы 25 лет, то есть мы, соответственно, должны менять минимум 4%. Это, соответственно, у нас должно быть не 300 миллионов, а 1 миллиард 200 миллионов, — сообщил директор Ярославских теплосетей.

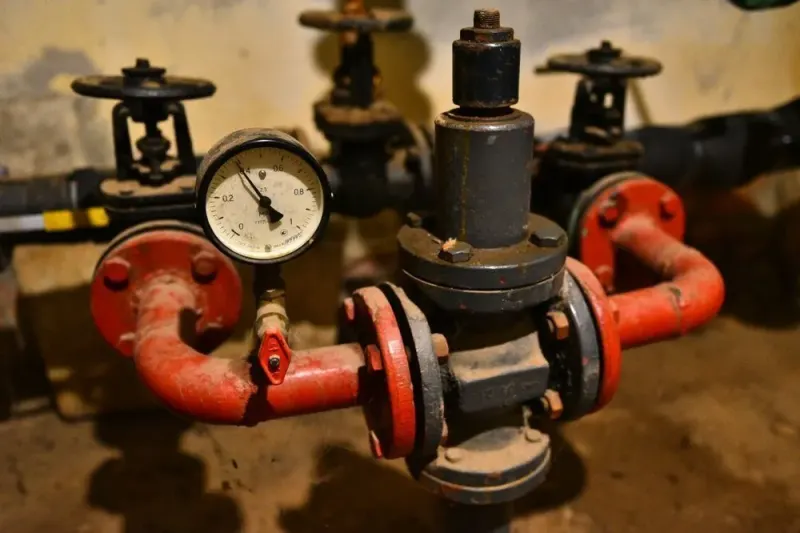

В Ярославле продолжают устранять дефекты на теплосетях

Сейчас компания «на уровне руководителей» пытается попасть в федеральные программы, но пока «больших успехов в этом вопросе нет». Один из вопросов, поднятых депутатами: есть ли материальный запас труб и прочих деталей на случай серьезного зимнего коммунального ЧП. Оказалось, что в основном имеется. Правда, делают дополнительный запас.

— У нас же теперь еще дополнительная проблема появилась, помимо нашей аварийности. Так скажем, внешнее воздействие. Соответственно, у нас в эксплуатации 60 километров тепловых сетей, которые наружной прокладки, то есть они подвержены этому вопросу. Соответственно, мы заявку сделали именно на трубопровод большого диаметра, потому что, как правило, мы трубопроводы диаметром 1000 миллиметров на складе не держим, — пояснил представитель ТГК-2.

Жалобы из центра.

В летний сезон 2026 года в Ярославле должны были отремонтировать 5,8 километров сетей. При этом перекладка 3,7 километров уже завершилась. Представитель ДГХ отметил, что по каким-то позициям у ресурсовиков выполнено только около 50 процентов работы.

— 50% готовности по сетям, по ремонтным работам. У нас, судя по прогнозам погоды, где-то недели через 2,5–3 уже начало отопительного сезона будет. По школам, садикам, как минимум. Не будет ли у нас срыва при такой готовности сетей? И причем идут очень массированные жалобы по центру города, что нет горячей воды в центре. Как с этим дела обстоят? И насколько велика уверенность того, что мы войдем в отопительный сезон вовремя? — задал вопрос депутат Дмитрий Волончунас.

Впрочем, коммунальщики оценивают готовность в подаче отопления в 90 процентов. Хотя и признают, что по некоторым домам уже в ходе отопительного сезона придется делать врезки.

— Часть потребителей, которые будут запитаны, условно говоря, с трубопровода, которые будут реконструироваться, они в любом случае получат отопление. Мы просто кратковременно их вынуждены будем 2–3 раза отключить для того, чтобы старые трубы вырезать, новые установить. Естественно, мы в межотопительный период времени стараемся сделать большие диаметры, чтобы меньшее количество потребителей, так скажем, от этих отключений страдало, — пояснил Михаил Абабков.

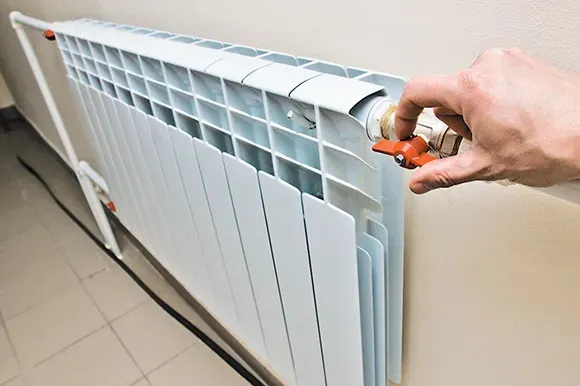

Объявлена дата завершения отопительного сезона в Ярославской области

Всего таких домов будет порядка 20. Такую оценку дал представитель «Ярославских тепловых сетей». Он говорит, что в этом случае отключения при врезке не превысят 6–8 часов. А вот что касается проблем с горячей водой в центре, здесь дело в проводимом масштабном благоустройстве по созданию пешеходного центра

— Можно было монтировать временную схему на оба трубопровода. Это, во-первых, большие затраты денежные. Во-вторых, по времени значительно удлинило бы процедуру благоустройства. Поэтому было принято решение о монтаже только одного трубопровода, и по сути сейчас центральная часть, она на тупике, на одной трубе, на этой временной сидит, поэтому люди жалуются, — ответил депутату Михаил Абабков.

По оценке властей, сейчас температура действительно ниже норматива. Причём сразу на 10 градусов — 50–52 вместо требуемых 60. Но подождать осталось недолго, основные работы в центре должны быть завершены к 1 октября. Что касается начала отопительного сезона, то традиционно ждем, когда среднесуточная температура будет меньше 8 градусов в течение 5 дней. Если оправдается прогноз Дмитрия Волончунаса, то придется включать батареи в 20-х числах сентября.

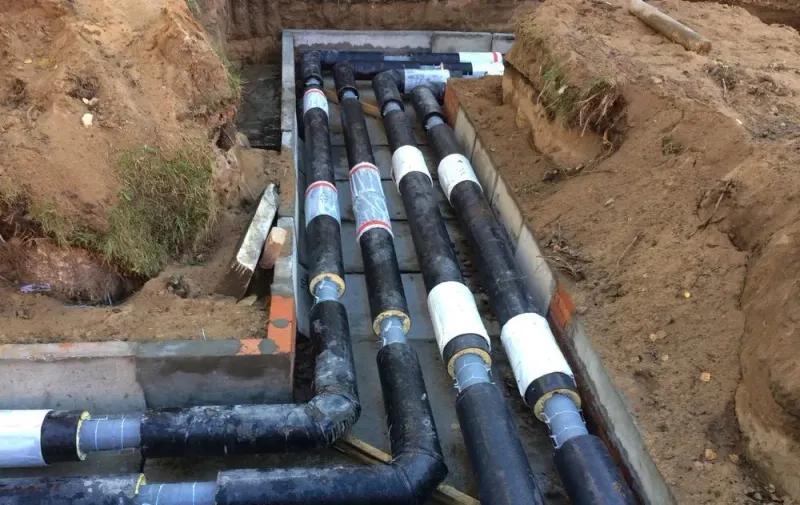

В Ярославле обновят магистральные теплосети старше 60 лет
