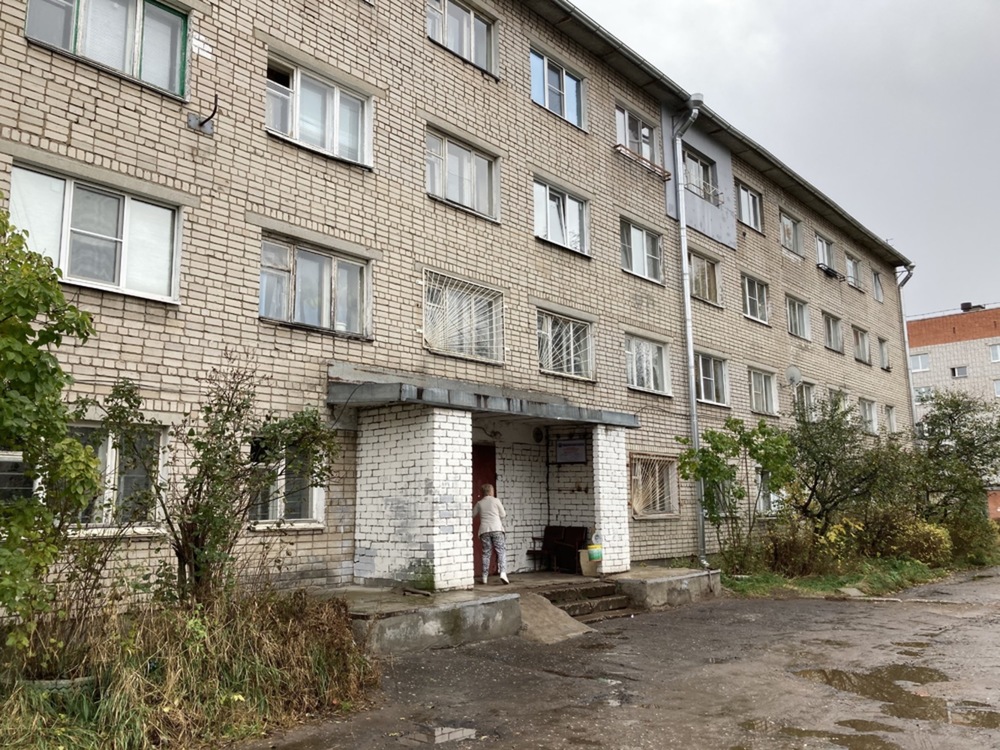

Напомним, YarNews сообщал о том, что сроки замены системы теплоснабжения в доме 16а затянулись, и квартиры остаются без отопления.

Напомним, YarNews сообщал о том, что сроки замены системы теплоснабжения в доме 16а затянулись, и квартиры остаются без отопления.
На претензии жильцов ответил представитель подрядной организации, руководитель проекта ООО «Система» Сергей Михайлов. Задержку капитального ремонта он объясняет несколькими факторами.
- Задержка монтажа по времени обусловлена несвоевременным предоставлением доступа в помещения собственниками. Бывает так, что 2 или 3 из 4-х комнат на одном стояке предоставляют доступ, а остальные нет, в итоге стояк не доделать и не опрессовать. Старосте дома Ольге Николаевне Борисовой некоторые собственники передают ключи от своих комнат, т.к. сами на работе, она зачастую вместо того, чтобы обеспечить доступ, куда-то скрывается, не берет трубки в итоге по полдня бригада попросту простаивает.
Очень много недовольства на начальном этапе высказывали жители первых этажей (доходило даже до приостановки работ из-за отказа в доступе), т.к. в силу технической особенности дома (отсутствие подвала) лежаки проходят прямо по полу в комнатах 1-го этажа, а по новой схеме на выходе из лежаков на стояки мы должны смонтировать запорные краны и балансировочные вентили. Приходится монтировать лишние узлы сочленений, т.к. по вертикали пространство ограничено. Этого в старой системе не было, - отмечает Сергей Михайлов.
На данный момент в две трети комнат многоквартирного дома отопление подано. Оставшаяся треть пока без тепла из-за позиции собственника комнаты №1.
- В 1/3 помещений, а это 39 комнат и 2 квартиры, на сегодняшний день заканчивается опрессовка, но теплоноситель в систему технически подать не представляется возможным. Причиной тому отказ в доступе квартиры №1 на первом этаже. Собственник отказывается даже провести опрессовку существующей системы на предмет её работоспособности. Собственник на контакт не идёт, на комиссии с участием представителей заказчика, территориальной администрации, по доступу, будучи надлежащим образом уведомленным, не является. В ответ в различные инстанции пишет письма, обвиняя во всех смертных грехах подрядчика, о якобы не качественной работе, хотя в её квартире к работам даже не приступали. Через указанную квартиру проходит участок лежака и выходят 2 стояка. В старой системе диаметр обратного лежака меньше, чем в новой и подлежит замене. Если замену не произвести, то вся система будет очень сильно разбалансирована, иными словами, до некоторых комнат теплоноситель попросту не дойдёт. Плюс к этому старые стояки выполнены из шовной трубы, на одном из участков которой непосредственно над проблемной квартирой с заходом в перекрытие потолка разошёлся шов. Без доступа в квартиру №1 этот участок не заменить, а значит и не подать теплоноситель в систему. Это чревато срывом начала отопительного сезона для 39 комнат и двух квартир, - говорит представитель подрядчика.
Отдельно в подрядной организации предпочли отметить неконструктив действий председателя совета дома на Моховой,16а.
- Староста дома, практически постоянно находясь в местах производства работ, зачастую сильно вмешивается в рабочий процесс, тем самым, отрывая монтажников от работы и оказывая на них психологическое давление (из-за этого некоторые сотрудники попросту отказывались работать вплоть до увольнения). Вместо того, чтобы пытаться хоть как-то помогать решать вопросы с доступом, староста систематически закидывает письмами заказчика, территориальную администрацию, прокуратуру и т.п., приглашает местное телевидение, где даёт интервью, указывая сугубо якобы на недостатки подрядчика по всем направлениям, забывая о самом главном, тепле в квартирах жителей. Кстати, её квартира также в числе тех, у кого до сих пор нет тепла, - сказал руководитель проекта ООО «Система»
Также подрядчик уточнил сумму контракта компании с фондом капремонта. По его словам, она составляет не 6,2 миллиона рублей, а 2,77 миллиона.
- Хочется отметить, что по условиям контракта подрядчик работает без аванса, вкладывая свои деньги до полного принятия работ заказчиком. Пока каждый собственник не примет работы, подписав соответствующий документ, работы не будут считаться принятыми. Также в последнем сюжете были показаны отдельные участки трубных разводок, выполненные качественно, без замечаний. Староста, говоря в последнем интервью о многочисленном, по её словам, браке, не смогла предъявить ни одного бракованного узла, - высказал мнение Сергей Михайлов.
